平陆运河三大枢纽全部通电就位

2026年03月23日 22:42 来源:广西云-广西日报 记者 罗继梅 通讯员 曾卫敏 翟晋升 雍子立 编辑:康安

“随着3月20日企石枢纽成功接火送电,标志着平陆运河青年、马道、企石三大枢纽全部‘通电就位’。”3月23日,南方电网广西钦州供电局市场营销部经理黄瑞艺说,青年枢纽于1月30日送电成功,马道枢纽于2月8日送电成功。三大枢纽相继“来电”,为船闸启闭系统、监控调度平台、防洪排涝设施等核心设备启动带电调试提供了基础条件。

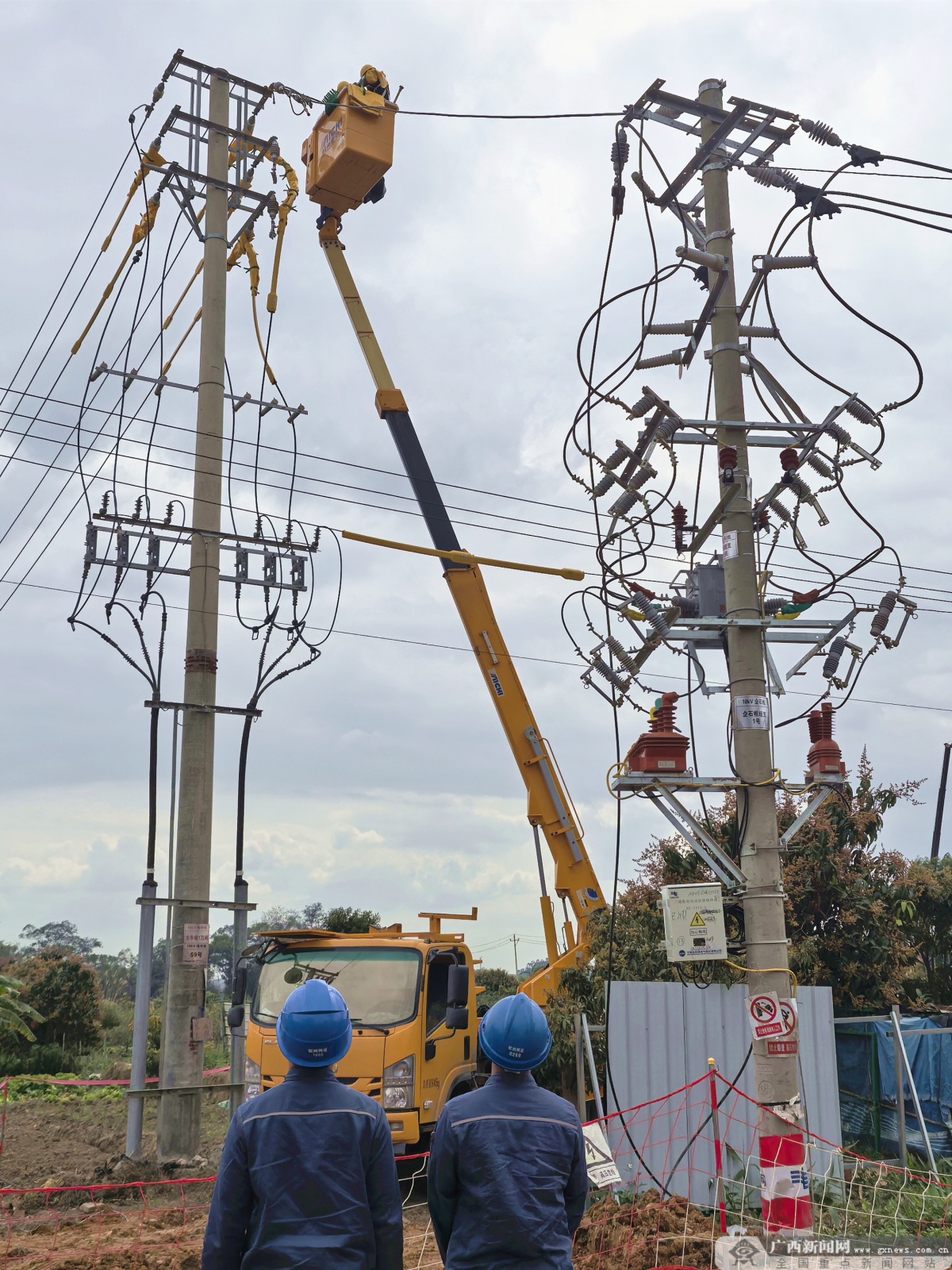

南方电网广西钦州灵山供电局工作人员在平陆运河企石枢纽进行带电接火送电的作业。雍子立 摄

带电接火送电,是电力施工中风险高、组织严密、极具“仪式感”的环节。3月20日14时,在平陆运河企石枢纽建设现场,南方电网广西钦州灵山供电局的带电作业人员带着全副绝缘装备,在绝缘斗臂车的托举下,于高空中展示“带电接电”绝活。绝缘层剥离、引线固定、紧固螺栓……带电作业人员如同精密的外科医生,用绝缘工具严谨细致地为线路进行“搭桥”手术。经过2个多小时的精准操作,最终完成接火通电。

南方电网广西钦州供电局工作人员在平陆运河青年枢纽建设现场用无人机对施工电力线路进行安全巡视。翟晋升 摄

“我们把服务做在需求前面,确保每个枢纽送电时间较原计划提前至少10天,为保障平陆运河冲刺通航试运行提供电力保障。”黄瑞艺介绍,面对工期紧、地形复杂、跨区域协调难等问题,该局坚持“快装、快接、快送”原则,打破常规流程,创新推行“分段验收”模式,完成一段、验收一段、送电一段,变“整体等完工”为“局部先投运”。通过建立“发现、交办、处置、反馈”闭环机制,高效化解边施工边验收、优化分布式光伏接入等8项技术与协调难题,整体送电周期压缩超12%。

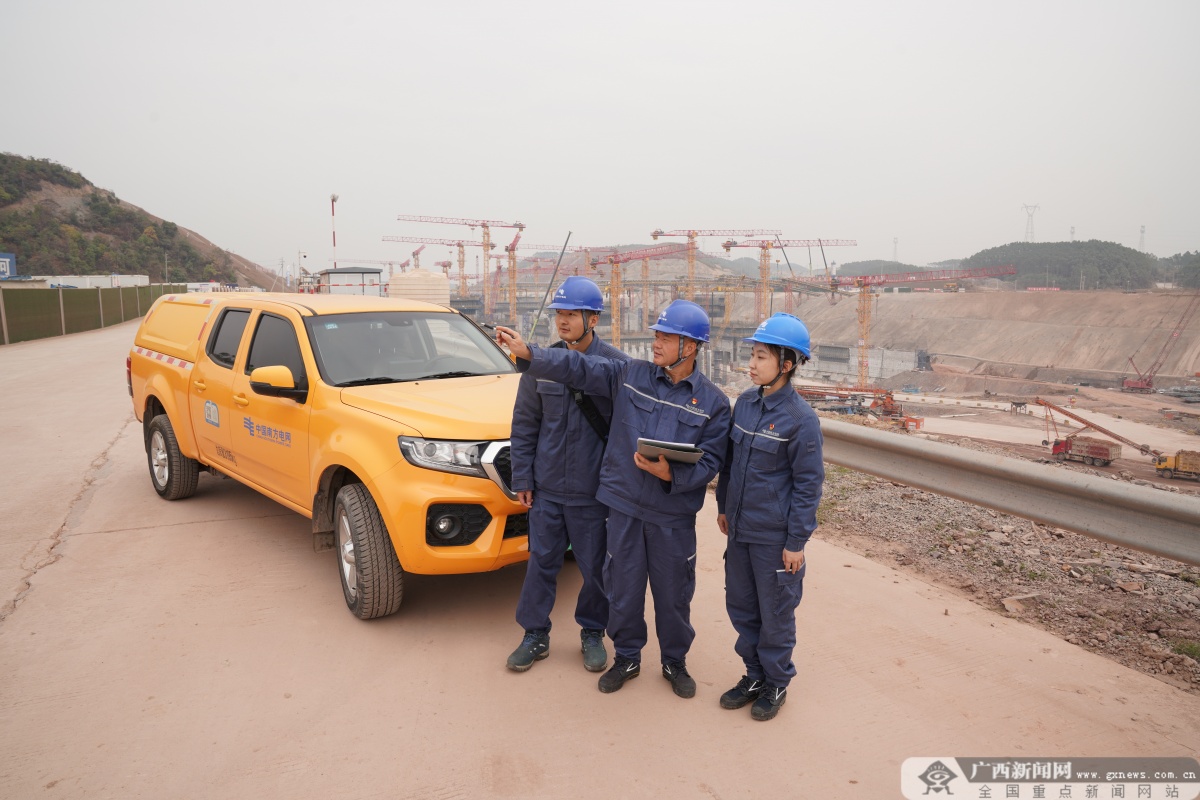

图为南方电网广西钦州供电局工作人员在平陆运河青年枢纽开展枢纽供电方案制定前勘察作业现场。翟晋升 摄

据悉,自平陆运河开工建设以来,钦州供电局紧盯电力设施迁改、施工项目(安置点)用电、电网规划建设“三件事”,全程为运河建设及运河经济带发展提供坚强电力保障。截至目前,该局累计完成114条电力线路261处电力设施迁改,完成率98%;成功为152个运河施工项目送电,送电容量超172.5兆伏安,有力支撑了运河建设关键节点的如期推进。
